干水利内河造价这行的,电脑里肯定都装着亿吉尔内河19概预算软件。这软件功能确实全,但说实话,刚上手那会儿我也是一头雾水,感觉界面密密麻麻的,真不如之前用的老版本顺手。可用了这么两三年,摸透了它的脾气,现在编制一个内河整治项目的概预算,效率比以前快了不少。今天就不讲那些官方的套话,纯粹把我自己摸索出来的那点经验,跟大伙儿掏心窝子聊一聊,希望对正在用或者准备用这软件的朋友有点帮助。

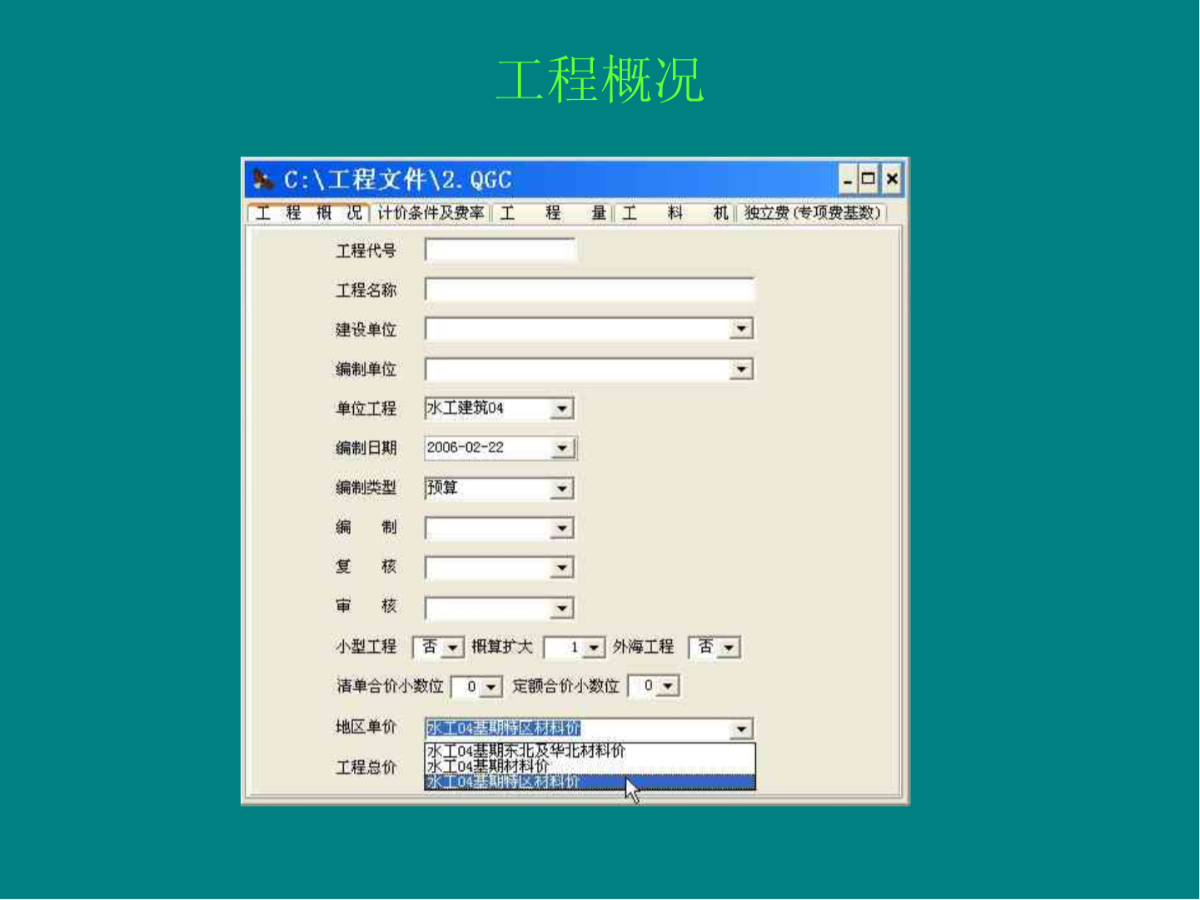

很多人一打开亿吉尔内河19概预算软件,就急着往里面敲项目名称、编预算表。我以前也这样,结果后面发现费用汇总逻辑乱套了,还得返工重来。这软件的项目树其实很讲究,它跟咱们内河航运工程的概预算编制办法是严格对应的。你第一步得先理清楚,你这个项目是属枢纽工程还是河道整治工程,因为取费标准不一样。在左侧的导航树里,先把【建筑工程】、【机电设备及安装工程】、【金属结构设备及安装工程】这些大的项建好,千万别偷懒把所有的费用都堆在一个节点下。另外,在【工程概况】那个页面里,把【取费标准】和【税率】选对,现在都是增值税了,老版本的习惯得改改。这块底子打好了,后面套定额才不会乱套。
接着就到了最磨人的清单录入环节。亿吉尔内河19概预算软件的清单库挺全的,但一个个去翻找确实费眼。我个人的习惯是,先把招标文件的工程量清单Excel导出来,然后在软件里用【导入Excel功能】直接生成项目结构,这步能省下大半天的功夫。至于套定额,别死脑筋一条条去搜。比如河道疏浚,挖泥船挖土、运输、吹填,你选中清单项后,直接在【定额库】窗口里输关键词,比如输“绞吸式挖泥船”,软件会把相关的子目都列出来。这里有个小技巧,很多定额的【人材机】含量是需要根据实际调整的,特别是土质类别,软件默认的可能是三类土,你实际是四类土,记得在【工料机汇总】里右键选择【批量替换】,把相应的挖泥船型号或者台班效率给换了,不然算出来的钱能差出不少。

咱们内河项目跟普通土建不一样,其他直接费里的【临时设施费】、【现场经费】比例有专门规定。我见过好多新手,清单定额套完了,直接默认费率就出报表,结果【安全生产费】没算,【工程保险费】也没计,最后被审计砍得惨不忍睹。在亿吉尔内河19概预算软件里,点开【其它费用】这个页签,里面有【建设单位管理费】、【勘察设计费】、【监理费】这些。你需要根据【建安工作量】或者【设备购置费】的金额,按照计费标准手动录入费率或者金额。软件不会自动帮你算这些,因为每个项目的资金来源和规模不一样。这块我建议你对着编制办法逐项核对一遍,特别是【联合试运转费】和【生产准备费】,虽然不多,但漏了就是漏了,到时候补充概算特别麻烦。
终于到了出报表这一步了。亿吉尔内河19概预算软件出的表挺全的,但导成Excel后格式经常乱飞。这里我建议你直接使用软件内置的【报表设置】功能,把常用的【总概算表】、【分年度投资表】、【建筑工程概算表】的模板调好,设置好纸张大小和页边距,然后一键导出PDF,这样交出去的文件干净又专业。另外,在正式出表之前,一定要检查这三处:第一,【费率】那列是不是有0%的项,如果有,说明你没取费,得回头改;第二,【合计】金额跟Excel里用公式算出来的对不对得上,防止软件缓存问题;第三,【编号】有没有重号或者断号,这在审计的时候特别容易挑出毛病。

最后唠叨一句关于文件保存的事。我有一次做投标项目,熬了个通宵,结果电脑蓝屏,亿吉尔内河19概预算软件自动备份的文件恢复出来还是个坏档,差点耽误了大事。后来我就学乖了,在【工具】-【选项】里把【自动备份时间间隔】设置成10分钟,并且养成习惯,每做完一个大项,就手动另存为一个带日期的副本,比如“某某河道整治-0902-下午.bin”。这软件虽然稳定,但也架不住意外。还有,如果你用的是网络版或者有加密锁,记得退出的时候正常操作,别直接拔锁,很容易把数据库搞出问题,到时候哭都来不及。
总的来说,亿吉尔内河19概预算软件其实挺智能的,关键得把基础设置弄明白,多利用软件自带的导入导出和批量修改功能,能省不少事。希望我这几条实战经验能让你少走点弯路,编起预算来更顺手。如果大家还有什么关于这软件搞不明白的地方,欢迎在评论区留言,咱们一起探讨。
